Corte temporal de la calle Manuel Hernández Pérez por obras de canalización subterránea

imagen del Corte temporal de la calle Manuel Hernández Pérez por obras de canalización subterránea

La actuación, autorizada a E-distribución, incluye desvíos alternativos y señalización específica para garantizar la seguridad vial. Los trabajos se desarrollarán entre el 22 de diciembre de 2025 y el 16 de enero de 2026, con cierres totales por fases

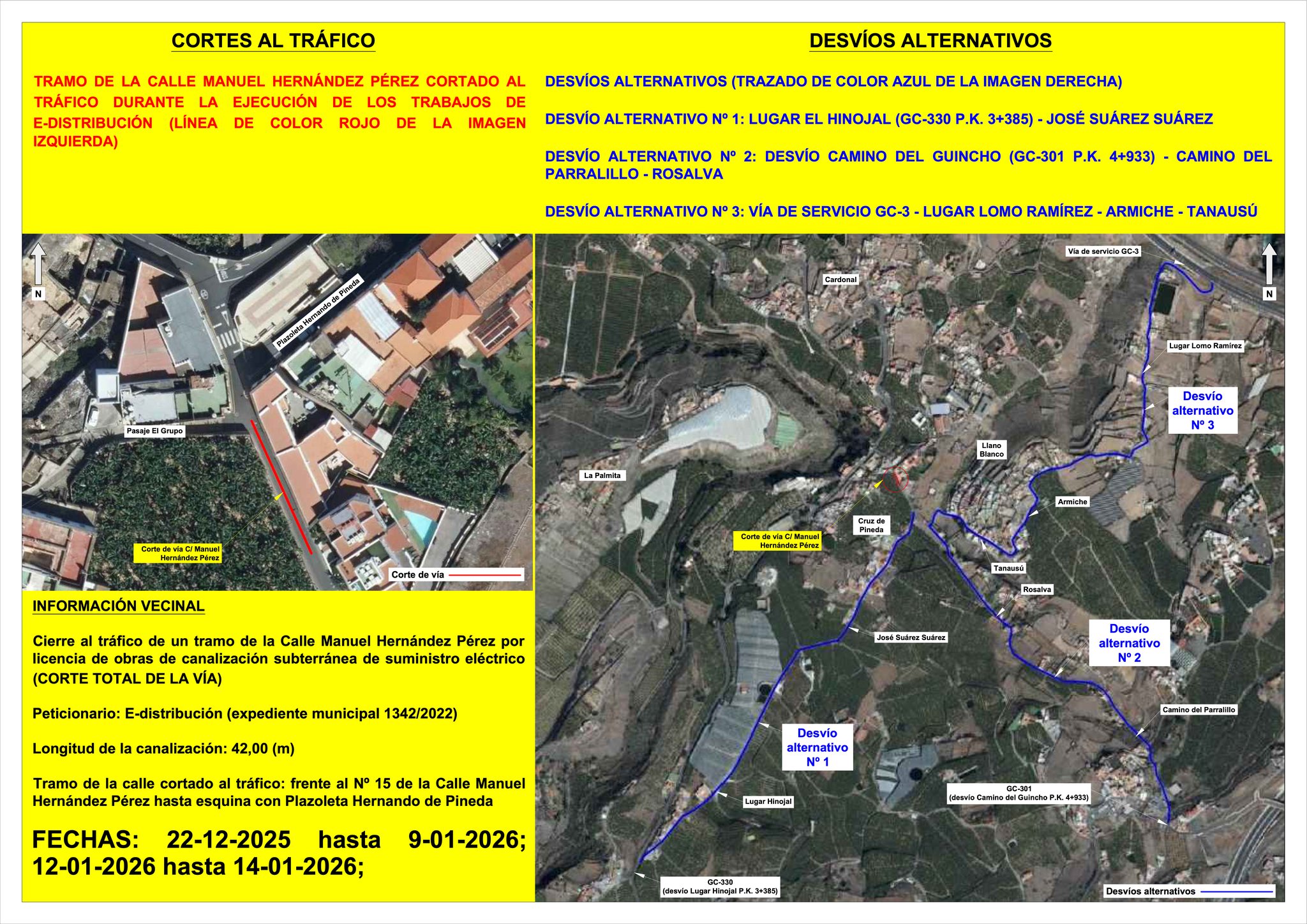

Con motivo de las obras correspondientes a la licencia concedida a E-distribución (expediente municipal nº 1342/2022), se procederá al cierre total de la Calle Manuel Hernández Pérez para la ejecución de una canalización subterránea de 42 metros de longitud. La intervención se realizará por la calzada, desde la esquina de la Plazoleta Hernando de Pineda hasta el número 15 de la citada vía.

Para el correcto desarrollo de los trabajos, se ha dispuesto un plan de señalización elaborado por la empresa adjudicataria, así como un itinerario de desvíos alternativos diseñado por la Oficina Técnica de Urbanismo, con el fin de minimizar las afecciones al tráfico y facilitar la movilidad.

Según la solicitud de ocupación de la vía pública, el cierre total de la calle Manuel Hernández Pérez se efectuará en las siguientes fechas:

Del 22 de diciembre de 2025 al 9 de enero de 2026 (19 días), destinados a la canalización y el tendido del cableado.

Del 12 al 14 de enero de 2026 (3 días), para el asfaltado de la zanja.

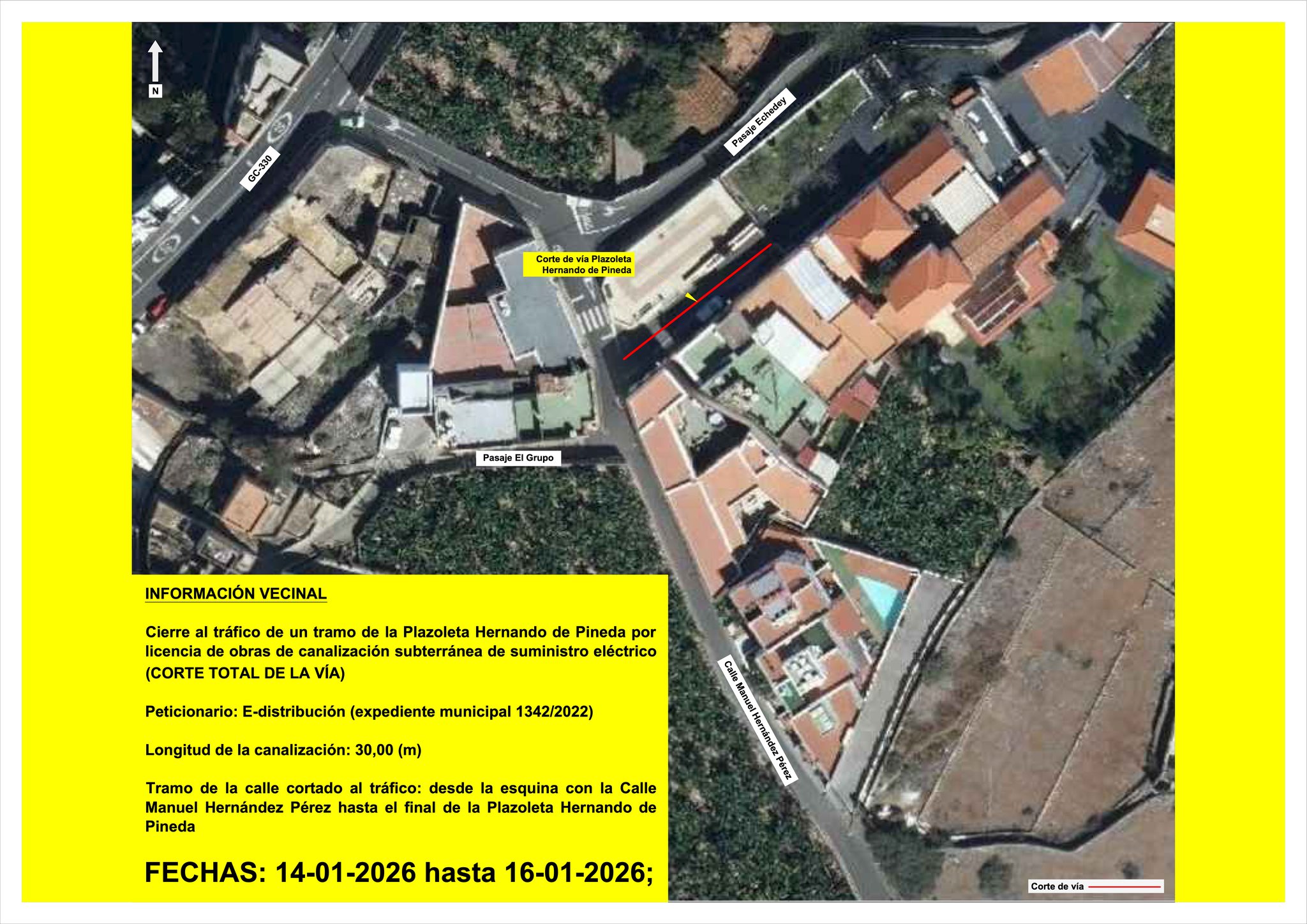

Asimismo, para el asfaltado de la zanja en la Plazoleta Hernando de Pineda, con una longitud aproximada de 30 metros, se llevará a cabo el cierre total de la vía entre el 14 y el 16 de enero de 2026 (3 días).

Desde el Ayuntamiento de Arucas, se ruega a vecinas, vecinos y personas usuarias de la vía respetar la señalización provisional, seguir las indicaciones establecidas y extremar las precauciones durante el periodo de ejecución de las obras.
